La Junta se lanza a contratar la polémica planta de incineración de León y 28 km de tuberías bajo la ciudad por 62 millones

Plano de despliegue de las tuberías bajo centenares de calles del sur de León sólo en la primera fase de la Red de Calor.

Carlos J. Domínguez

Ajena a protestas vecinales, al margen de denuncias ambientales y a recursos judiciales en marcha, la Junta de Castilla y León ha dado el paso definitivo para la ejecución del complejo de plantas energéticas de incineración y solares en el sur de la ciudad de León, bajo el nombre de Red de Calor.

Lo ha hecho sacando a licitación pública los dos primeros y más cuantiosos contratos, por un valor inicial conjunto de casi 62 millones de euros, y con plazos de ejecución de dos años, 24 meses, cada uno de ellos, a contar desde que se hayan elegido las empresas que se contratarán por parte de la llamada 'Junta B', la sociedad pública Somacyl que depende de la Consejería de Medio Ambiente. La ingente cantidad de dinero de lo que será de largo la mayor inversión de la Junta en la ciudad y la provincia provendrá en gran medida de fondos europeos destinados al plan de Transición Justa, es decir, fondos mineros en principio para la compensación por el cierre de la minería del carbón en la provincia.

El primero de los contratos, el mayor, será el del corazón mismo del proyecto, la macroplanta de incineración de biomasa de origen vegetal, un complejo de dos inmensas calderas que tendrán capacidad para convertir en energía calorífica hasta 128.000 toneladas de astillas forestales cada año. La Consejería destaca su beneficio con una cifra: que permitirá evitar la emisión de más de 35.000 toneladas de CO₂ al año.

Su coste de salida dado hoy a conocer es de 41.722.860 euros. Se ha elegido la parcela cedida por el Ayuntamiento de León, no sin polémica aún, y en total ocupará un complejo de 24 hectáreas junto al río Bernesga, lindando con el cementerio de León y la Ronda Sur LE-30, en el barrio de Puente Castro. En esta primera fase, explica hoy la Junta en un comunicado, se instalarán dos calderas de biomasa de última generación de 22.000 kW de potencia térmica cada una, es decir, sumando una potencia total de 44 Mw, si bien se ha diseñado una segunda fase posterior que duplicará esto hasta alcanzar los 88 Mw.

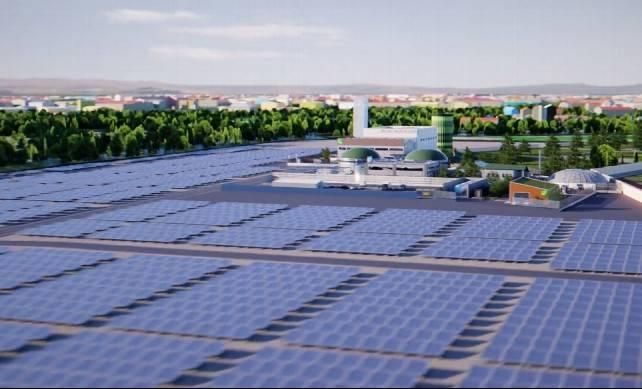

Recreación del complejo energético de la Red de Calor de León.

“La central utilizará como combustible astilla forestal de origen sostenible, procedente del aprovechamiento de recursos forestales, favoreciendo así la actividad económica y el empleo en el medio rural, al tiempo que contribuye a la prevención de incendios forestales mediante la gestión de la biomasa”, remarcan en una suerte de beneficio circular. Un beneficio que culminan con cifras como que ese corazón de calor suministrará calefacción y agua caliente a más de 28.000 viviendas de la ciudad y 150 edificios públicos y privados de la ciudad, y que si las comunidades previstas se 'enganchan', insiste Medio Ambiente, supondrá el fin de más de 1.200 calderas y chimeneas que hoy son de gas o gasóleo.

Los tuberías por los barrios, las calles concretas

Ahí entra el segundo contrato millonario: la primera fase de la red de tuberías subterráneas que han de llevar ese calor por buena parte de la ciudad, casi hasta las puertas del centro mismo pero de momento sin entrar en él. Ese segundo contrato suma otros 20.204.119 euros de licitación, igualmente dos años de obras para prácticamente 28 kilómetros de canalizaciones enterradas de ida y de retorno del calor. La red anunciada en su día sumaba unos 65 kilómetros en total, pero serán fruto de fases posteriores de extensión por la capital. De momento se centrarán sólo en barrios como La Chantría, Las Labiadas, Santa Ana, Polígono 10, El Ejido, La Granja y La Lastra que junto al propio Puente Castro son los que abanderan la protesta social creciente contra este proyecto.

En detalle, tras sortear el río Torío con la construcción de una nueva pasarela que lleve las condiciones, la red provincial de tuberías irá por zonas como el Paseo del Parque, la calle Los Aluches, la plaza de la Unión Europea y la avenida José Aguado, continuando posteriormente por Octavio Álvarez Carballo (El Corte Inglés), Santa Ana, Pendón de Baeza o la Avenida Real.

Desde la central de generación partirá el ramal estructural principal de la red, configurado como una conducción bitubular de transporte de energía térmica de diámetro nominal DN800. Este eje principal comenzará en el barrio de La Lastra y recorrerá distintos puntos de la ciudad a través

A partir de este ramal principal se desplegarán diferentes ramales secundarios y de distribución que permitirán extender el servicio a los barrios de La Lastra, La Chantría, Las Labiadas, Santa Ana y Polígono 10, alcanzando en esta primera fase también los sectores de El Ejido y La Granja. El desarrollo posterior de la red permitirá llegar en futuras ampliaciones al Hospital de León.

El consejero Suárez-Quiñones y el alcalde Diez presentando la Red de Calor en 2022.

Mucho retraso y posición en contra

Todo este impulso llega ya con muchísimo retraso y además con una amplia contestación, que ha crecido en las últimas fechas. Respecto a lo primero, hay que recordar que esta Red de Calor fue anunciada tras el verano de 2022 por el consejero leonés Juan Carlos Suárez-Quiñones y el alcalde de León, José Antonio Diez, firme defensor del proyecto, comprometiendo su funcionamiento para 2025. es decir, hace un año ya. En el mejor escenario actual posible sólo podrá comenzar a cumplirse con al menos tres años de retraso.

Respecto a las posiciones en contra, continúan creciendo las convocatorias vecinales de protesta, muy especialmente de los barrios de La Lastra y Puente Castro, que insisten en la posible contaminación atmosférica del sistema, ruidos o tránsitos brutales de camiones, entre otros muchos problemas. Idénticos a los que esgrimieron vecinos de varios intentos en el norte de la ciudad hace años, como Eras de Renueva, Cantamilanos o Navatejera, cuyas protestas por proyectos mucho más pequeños que el actual consiguieron tumbar sendas plantas de incineración.

Imagen de la protesta en el centro de León contra la planta de incineración de biomasa en Puente Castro.

Además, está la ofensiva de Ecologistas en Acción, con varios frentes judiciales abiertos, desde la autoconcesión de Proyecto Regional de la propia Junta a las dudas de legalidad de la cesión de los terrenos protegidos sobre los que irá el complejo que, recuerda, también incluirá una planta de nitrógeno verde y multitud de hectáreas de una planta de placas solares. También han denunciado ante el Seprona actuales trabajos preparatorios en el Soto de Santa Olaja.
